miércoles, 1 de julio de 2015

Julio 2015




**  JULIO 2015  **

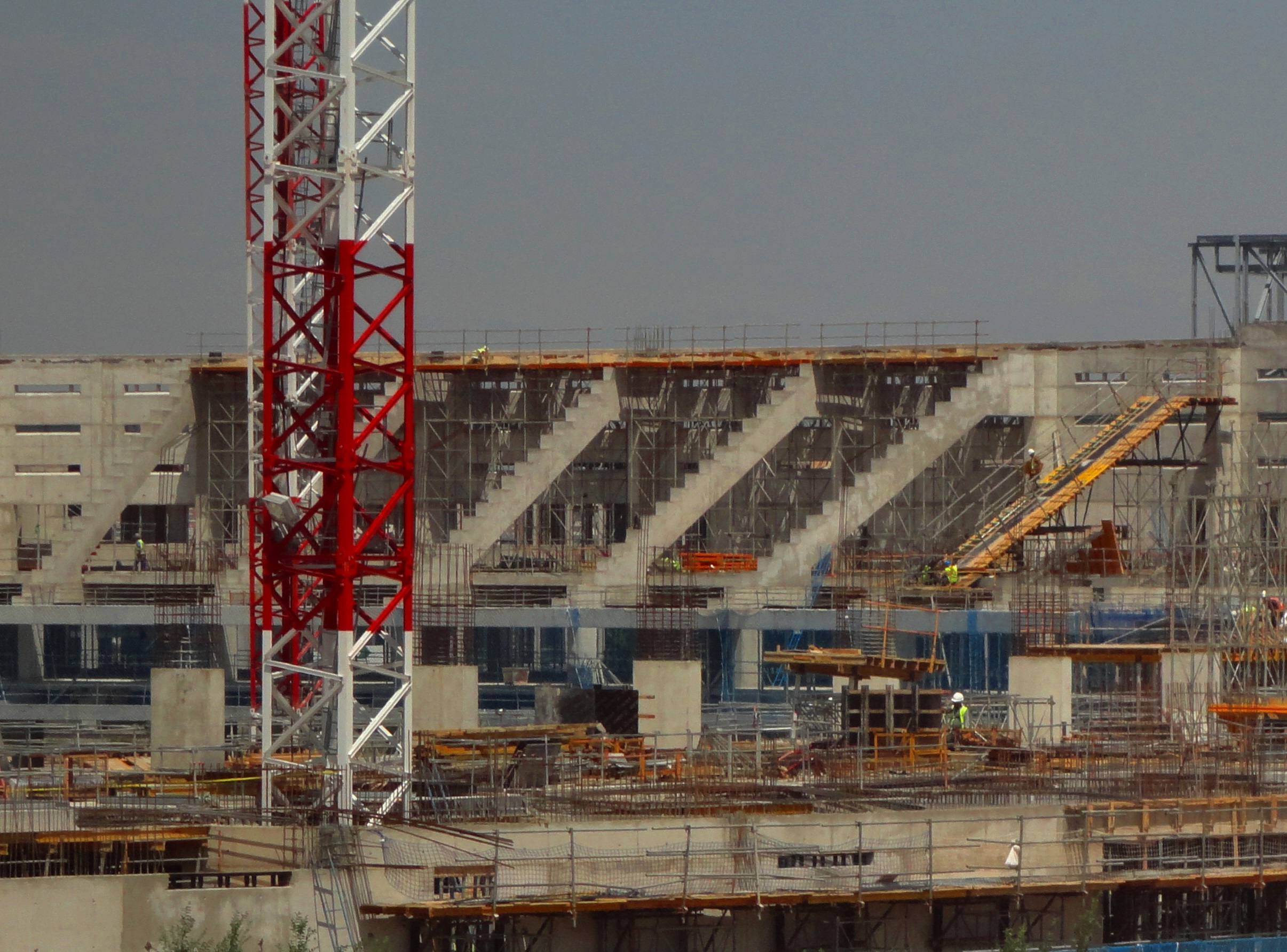

DETALLES DE LA OBRA (26 de Julio 2015) : Novedad : Se han comenzado a realizar vigas de grada alta en el Fondo Sur, parece que ya hay una terminada y otra realizándose : *Imagen
Se están realizando vigas de grada baja en córner Noroeste, por encima de donde se encuentra situado la estructura del aljibe (para recoger y reutilizar el agua de lluvia) : *Imagen
- En el anterior reportaje se vió como comenzaron a realizar vomitorios de grada alta en el fondo Norte. Ahora se observan dos, uno concluído en ambos lados y otro realizándose : *Imagen

(IMPORTANTE : Acerca de este detalle, hemos comprobado que los vomitorios en la obra son más pequeños y están mas juntos que los observados en la maqueta/infografías. Es posible que haya habido un replanteamiento, y además de que vayan a ser más pequeños y estar más juntos (traduciéndose en un mayor número), es posible que no vaya a existir el pasillo (y escaleras entre accesos en este pasillo) que en teoría debería existir al salir al graderío desde los vomitorios. Pronto saldremos de dudas. *Imagen)

- Detalles de una nueva altura en el gran pilar del córner Noroeste (está cercana la construcción de la estructura de uno de los video-marcadores), orificios en el nuevo muro subterráneo de la salida de garajes interiores para el sistema de ventilación de éstos (este muro se encuentra ya a cota 0, los orificios se encuentran en la misma zona que los que había ya realizados el muro más interior). Y "esperas" internas para realizar una futura losa exterior entre muros : *Imagen

Fotografías 25 Julio 2015
FOTOGRAFÍAS DE RENTON



DETALLES DE LA OBRA (17 de Julio 2015) Novedad : Parece que se han comenzado a realizar las primeras paredes de los vomitorios de la grada alta en fondo Norte : *Imagen

Fotografías 16 Julio 2015
FOTOGRAFÍAS DE TETUÁN


AMPLIAR



RECREACIÓN (14 de Julio 2015) : Pequeña y rápida recreación aproximada del estadio desde la perspectiva del puente de Avenida Arcentales : *Imagen
COMPARATIVA (14 de Julio 2015) : Comparativa realizada con dos fotografías de este año, desde el Puente de Avenida Arcentales : *Imagen

DETALLES DE LA OBRA (13 de Julio 2015) Nuevas alturas en el perímetro en córners Noroeste y Noreste : Para dar espacio a la estructura de uno los tres futuros vídeo-marcadores (también se observa que las vigas de grada alta en este punto son diferentes y tienen un tramo horizontal que sirva de apoyo a la estructura del video-marcador) y para el escalonado ascendente que dibuja la grada alta a partir de los córners hacia el Lateral Este : *Imagen

Fotografías 12 Julio 2015
FOTOGRAFÍAS DE PAMAFER


AMPLIAR



DETALLES DE LA OBRA (9 de Julio 2015) : Están realizando el saneamiento anterior a la losa del interior de la grada baja Oeste (en la que parece que irán dependencias). Se observa en las señalizaciones y zanjas sobre el terreno, tubos, arquetas grandes de color negro, y grava para posteriormente realizar la losa. Al igual que se hizo tiempo atrás en otras zonas : *Imagen1, *Imagen2, *Imagen3, *Imagen4 (imágenes antiguas de ejemplo en otras zonas)

Fotografías 7 Julio 2015
FOTOGRAFÍAS DE JP



DETALLES DE LA OBRA (2 de Julio 2015) : Al igual que están realizando el acceso de los jugadores al terreno de juego (se observa abajo, en las fotografías del 30 de Junio), en el córner noroeste están realizando el acceso auxiliar al terreno de juego en la zona interior de la grada baja : *Imagen
- Se observa en mejor medida que las fotografías del 30 de Junio, el zuncho perimetral de atado que están realizando al final de toda la grada baja, bordeando el futuro terreno de juego : *Imagen

Fotografías 2 Julio 2015
FOTOGRAFÍAS DE C.P.


AMPLIAR
(la primera desde aproximadamente el centro del terreno de juego)
AMPLIAR

AMPLIAR



TETUÁN (Visita a las obras, 1 de Julio 2015) : La cosa está chunga para hacer ahora fotos, pues han puesto una caseta de un vigilante en la zona cercana al fondo sur, por lo que sólo se pueden hacer fotos desde allí. Desde la zona norte es imposible por estar vallado todo el perímetro. Me ha comentado el vigilante que es posible que en poco tiempo no nos dejen ni pasar a esa zona, por lo que o nos hacen fotos la gente que trabaje allí o lo tendremos fastidiado el hacer fotos.
- No se qué impresión darán las fotos, porque están realizadas desde cierta distancia, pero había mucho personal trabajando en el estadio y un ritmo muy bueno estando allí, y eso que sólo se ven algunas zonas. En el exterior, en la zona que alisaron no paraban de llegar camiones con tierra, que una máquina iba extendiendo. Imagino, pero no lo veía, que esa tierra salía del exterior del estadio, pero de la zona junto al túnel del aparcamiento interior, pues se veía el "brazo" de una máquina que extraía la tierra y la depositaba en los camiones, que luego estos los llevaban al antiguo cerro, ahora explanada. Han tenido que hacer un vaciado importante de la salida del túnel. También se veía mucho trasiego de camiones hormigoneras.
- Pese a que sólo han pasado 2 días laborales desde el último reportaje exterior de Juan Carlos del Sábado, hay 2 novedades o nuevos trabajos destacados : Preparación del anillo superior de distribución de la grada alta, sobre vigas de grada alta fondo Norte y de nuevo va a ganar una altura el muro perimetral en el Sur.
- A modo de detalle, han traído mas aparatos donde se realizan los bancos de gradas, es de suponer que es para poder realizar más de forma simultánea : *Imagen

Fotografías 1 Julio 2015
FOTOGRAFÍAS DE TETUÁN
