miércoles, 1 de febrero de 2017

Febrero 2017

(Nota: Recomendable no dejar de leer ni visionar nada de la entrada)

-LOS 2 ANILLOS DE TRACCIÓN UNIDOS E IZADOS YA EN TODO LO ALTO. SE DESPEJAN LAS GRADAS. VAN A COMENZAR DE FORMA INMINENTE OTROS TRABAJOS

-TRABAJO DE UNIÓN DE ANILLOS INTERIORES Y DESPLIEGUE DE MATERIAL CUBIERTA
-IZADO DEL ANILLO INFERIOR DE TRACCIÓN INTERIOR DE LA CUBIERTA DEL NUEVO ESTADIO.

-COMIENZO DE LA VISERA EXTERIOR DE LA CUBIERTA CON LA INSTALACIÓN EN EL ANILLO DE COMPRESIÓN DE LAS PRIMERAS PIEZAS QUE HARÁN DE ARTICULACIONES

COMENZADO EL RECUBRIMIENTO DEL ANILLO DE COMPRESIÓN


ZONA NUEVO ESTADIO (1 de Febrero 2017) : Ampliado este apartado de la web con un nuevo reportaje aéreo del estadio publicado por el @Atleti


(Se pueden poner en pantalla completa y pasarlas con los cursores. Por Nuevoestadioatleti)


**  FEBRERO 2017  **
(Muy recomendable no dejar sin leer nada de las entradas)

(EN CONSTRUCCIÓN)
NOTA (22 de Febrero 2017) : Noticia que informa que en los presupuestos del Ayuntamiento de Madrid se puede ver que el Ayuntamiento destinará 2.700.000 euros en el Wanda Metropolitano y a su exterior : *Noticia

NOTA (21 de Febrero 2017) : Vídeo Time-lapse publicado por la constructora FCC, con el izado del anillo inferior, unión de anillos y elevación final : *Vídeo

NOTA (20 de Febrero 2017) : Hasta hoy Lunes han continuado trabajando a gran ritmo y subiendo los 2 anillos ya unidos. Ya casi están prácticamente a su máxima altura (queda muy poco). Esta semana comenzarán a atar los cables radiales al anillo inferior y a retirar los gatos, desde ya mismo están despejando las gradas de todo el material utilizado para el izado, para que puedan dar comienzo rápidamente otros trabajos. Ya disponen de todos los travesaños diagonales del doble anillo interior en el centro del campo junto con sus anclajes en V. Visera y membrana serán los hitos a conseguir en muy próximas fechas, donde los próximos 2 meses serán frenéticos en este sentido. Con este izado final se "libera" la obra en zona de graderíos y avanzará a gran ritmo en múltiples líneas paralelamente a todos los trabajos referidos a la cubierta.
- Detalle técnico observado : *Imagen (EN CONSTRUCCIÓN)
(EN CONSTRUCCIÓN EN ESTOS MOMENTOS)

DETALLES DE LA OBRA (20 de Febrero 2017) : El material observado días atrás, es membrana enrrollada y embalada, la están repartiendo sobre el anillo de compresión, listas para montarlas ya de forma inminente : *Imagen / *Imagen
- Tratamiento de hormigón de techos y paredes de la grada de lateral Oeste para mejorar su aspecto final, y ya ha sido colocada la bandeja de instalaciones en hall grada alta de fondos y lateral Este : *Imagen
- Detalle de la pasarela de servicio del anillo de compresión y del acopio de material técnico de seguridad y de la membrana de la cubierta, y todo el andamiaje en grada alta Oeste para la instalación del voladizo/visera exterior : *Imagen
- (EN CONSTRUCCIÓN)

Fotografías 20 Febrero 2017
FOTOGRAFÍAS DE TAIYOCO, HORTACO, Y @ATLETI



(EN CONSTRUCCIÓN EN ESTOS MOMENTOS)
(YA DISPONIBLES EN BOX EN 2 CARPETAS)




NOTA (17 de Febrero 2017) : Una vez izado el anillo inferior a la altura adecuada, está realizándose ya el trabajo de unión de anillo inferior con el superior mediante los puntales flotantes. En próximos días, una vez unidos los anillos de tracción por completo, el anillo inferior "empujará" del superior evalándose todo el conjunto para alcanzar ambos anillos al mismo tiempo su altura final : *Imagen
Explicación técnica : *ImagenExplicación1 / *ImagenExplicación2 / *ImagenExplicación3
NOTA (17 de Febrero 2017) : Intenso despliegue de material en todo el perímetro superior del anillo exterior de compresión de la cubierta (presumiblemente sea material enrollado de revestimiento de anillo, cubierta y/o visera, no podemos confirmarlo por ahora) (por la tarde ya desplegaban material por la parte central del fondo Sur) : *Imagen (Fotos Luigi1967)

Vídeo time lapse 14~17 Febrero 2017
REALIZADO Y PUBLICADO POR EL @ATLETI



Fotografías 17 Febrero 2017
FOTOGRAFÍAS DEL @ATLETI Y LUIGI1967
NOTA (16 de Febrero 2017) : Fotos nocturnas de Luigi1967 a última hora de hoy : *Imagen

NOTA (16 de Febrero 2017) : Novedad : Iniciado el proceso de izado del anillo inferior de tracción interior de la cubierta. Se unirá a los puntales flotantes del anillo superior, y el conjunto se elevará hasta alcanzar su altura definitiva en próximos días.
- Explicación técnica : *ImagenExplicación
- Novedad : Comienzo de la visera exterior de la cubierta en la parte Oeste del estadio, con las primeras piezas instaladas en el anillo de compresión, que harán de articulaciones de las vigas alargadas más exteriores (a última hora de la tarde de hoy ya se tenían unas 10 piezas/articulaciones ensambladas) : *Imagen

Fotografías 15 y 16 Febrero 2017
FOTOGRAFÍAS DEL @ATLETI Y LUIGI1967

16 de Febrero 2017 (@Atleti)
AMPLIAR

16 de Febrero 2017 (Luigi1967)
AMPLIAR

15 de Febrero 2017 (Luigi1967)
AMPLIAR


NOTA (15 de Febrero 2017) : Fotografías del pasado 8 de Febrero, de Inauen-Schätti AG, una de las muchas empresas implicadas en la cubierta del Nuevo estadio : *Imagen / *Imagen

NOTA (13 de Febrero 2017) : Interesante panorámica aérea de 360º realizada desde el centro del campo los últimos días de Enero 2017 : *Enlace
- Otras panorámicas de 360º : *Enlace (realizada en Noviembre de 2016) / *Enlace (realizada en verano de 2016)

NOTA (9 de Febrero 2017) : Colocados todos los gatos hidráulicos y realizando ajustes para en 7-10 días izar el anillo inferior de tracción interior de la cubierta. Avance en el cubrimiento del anillo de compresión y la instalación de andamios en la parte alta de gradona.
(NOTA : El Club indica acerca del recubrimiento del anillo de compresión que son "pruebas de instalación de la membrana de teflón" : *Imagen)

DETALLES DE LA OBRA (9 de Febrero 2017) : Colocación de las vigas observadas en el reportaje del 25 de Enero, la cuales el Club indica que son "bandejas de instalaciones". Y depósitos de aguas pluviales en el exterior del fondo Norte para recoger y reutilizar el agua de la lluvia en el riego del terreno de juego y limpieza de la plataforma (ya se realizó uno en su día bajo grada baja fondo Norte) : *Imagen / *Imagen

Fotografías 9 Febrero 2017
FOTOGRAFÍAS DE @MANUATM Y @ATLETI

AMPLIAR



NOTA (7 de Febrero 2017) : Las redes detalladas días atrás finalmente se ha comprobado que se debían al comienzo de recubrimiento del anillo exterior de compresión : *Imagen
- Recubrirán el perímetro interior y la base, que serán las parte visibles del anillo, la parte exterior no, puesto que quedará oculta por la visera. Detalle de los amarres de la membrana que tiene el anillo de compresión en su interior (en travesaños verticales y horizontales) y como la parte exterior no los lleva) : *Imagen

NOTA (7 de Febrero 2017) : Interesante noticia que describe como el nuevo estadio será sede de eventos de la ciudad de Madrid : *Noticia

Fotografías 7 Febrero 2017
FOTOGRAFÍAS DE LUIGI1967
NOTA (5 de Febrero 2017) : Fotografías de finales de esta semana, en la que continuan intercambiándose los gatos hidráulicos. En próximos días (y cuando lo permita la climatología) se izará el anillo inferior de tracción de la cubierta, se ensamblará a los mástiles blancos que caen del anillo superior y ambos anillos se elevarán hasta su altura final (por ahora, no parece que vaya a izarse esta próxima semana) : *Imagen  /  *Imagen

NOTA (3 de Febrero 2017) : El estadio Metropolitano (nombre oficial para UEFA) es uno de los 2 candidatos a albergar la final de Champions League 2019. Y noticia acerca de la urbanización : *NoticiaClub  /  *Noticia  /  *NoticiaUrba

NOTA (1 de Febrero 2017) : Retirada de los gatos hidráulicos rojos del anillo superior de tracción (suspendido en el aire) e instalándolos de nuevo para izar el anillo inferior : *Imagen

DETALLES DE LA OBRA (1 de Febrero 2017) : Unidades exteriores de climatización : *Imagen

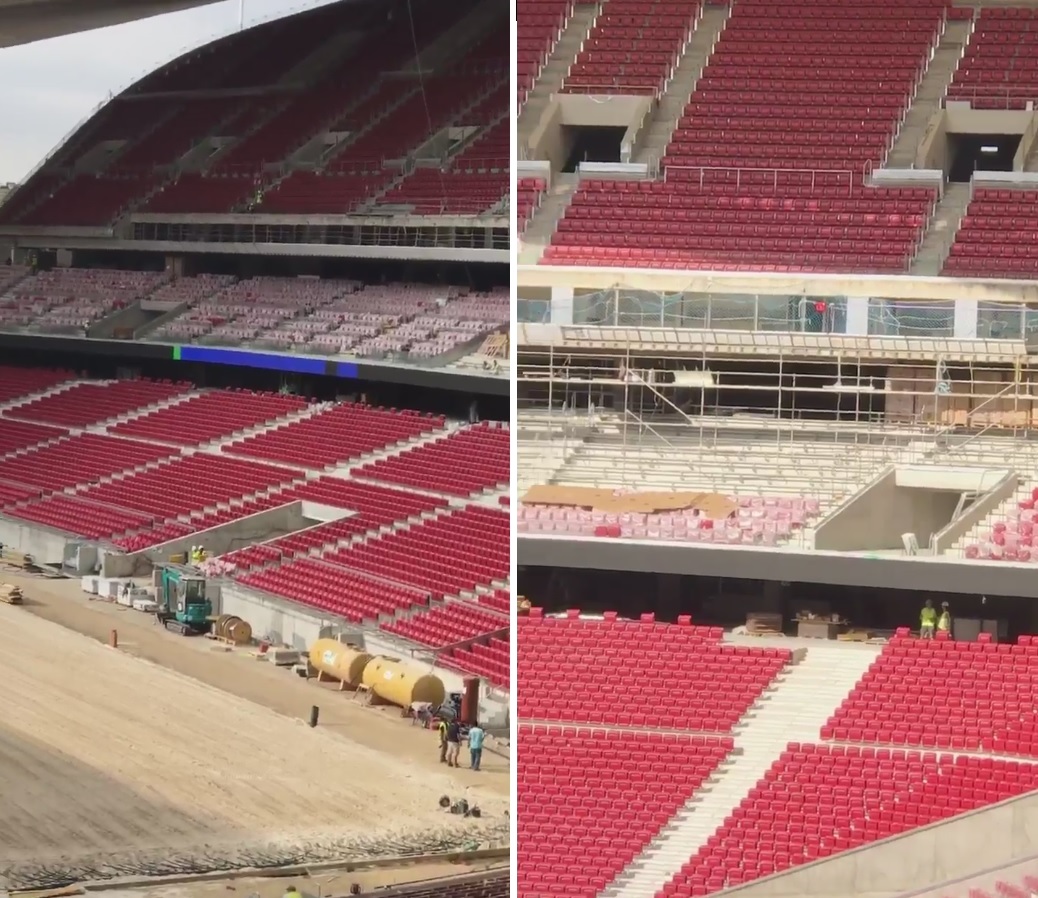

- Instalación de andamiaje en lo más alto de la gradona, presumiblemente para comenzar la visera exterior de la cubierta : *Imagen
- Comienzo de instalación de lo que parecen mallas de seguridad (en color verde y rojo) que necesiten una vez empiecen a instalar la membrana : *Imagen  /  *Imagen
- Evaporadores para aire acondicionado en crujía palcos : *Imagen
Detalle, correspondencia y aclaraciones de los trabajos en la plataforma exterior Oeste, donde irán muchas dependencias : *Imagen  /  *PLANO (sin el replanteamiento final de esa zona)
- Detalle del impermeabilizando de este suelo, puede ser con telas asfálticas o con otros tratamientos, luego normalmente se pone el pavimento definitivo : *Imagen

Fotografías 1 Febrero 2017
FOTOGRAFÍAS DE THORNILLO Y LUIGI1967
(Del 31 de Enero 2017)

AMPLIAR
AMPLIAR

FOTOGRAFÍAS AÉREAS DE FCC Y PUBLICADAS POR @ATLETI
(Del 27 de Enero 2017 apróx.)

domingo, 1 de enero de 2017

Enero 2017

(NOTA : Recomendable que no os dejéis sin leer/visionar nada de la entrada)

- Vídeos TIME-LAPSE de la primera fase inicial del izado
- FOTOGRAFÍAS INTERIORES DEL LUNES 16 DE ENERO
- VÍDEO EXPLICATIVO DE LA CUBIERTA PUBLICADO POR EL @ATLETI

INICIADO EL PROCESO DE IZADO DE EL DOBLE ANILLO INTERIOR DE TRACCIÓN DE LA CUBIERTA
(Os aconsejamos tener paciencia, es un proceso complejo que se alargará durante días/semanas, está dividido en varias fases. Recomendable que no os dejéis sin leer/ver nada de la entrada)



CARACTERÍSTICAS (13 de Enero 2017) : Ampliado este apartado de la web con más datos de la cubierta del Nuevo estadio ofrecidos por el @Atleti.
(Nota : Reactualizado este apartado con vistas del tour-virtual que antes no estaban accesibles, Imágenes 30 y 31 del apartado. Ubicadas tambien en apartado "Infografías")

DOCUMENTOS HISTÓRICOS (15 de Enero 2017) : Nueva ampliación de este apartado de la web con imágenes históricas. Enlaces directos (fuera del contexto del apartado): 1, 2, 3, 4, 5, 6, 7, 8, 9, 10, 11, 12, 13, 14, 15, 16, 17, 18, 19, 20, 21



(Se pueden poner en pantalla completa y pasarlas con los cursores. Por Nuevoestadioatleti)


**  ENERO 2017  **
(Muy recomendable no dejar sin leer nada de las entradas)

NOTA (28 de Enero 2017) : Fotografía realizada en una visita al estadio de esta misma semana, en la que se observa como están "atando" los cables al anillo, y como han retirado las "camas" de madera donde reposaban los gatos del anillo superior, dejando únicamente las del inferior listas para la siguiente fase : *Imagen
- Fotografías de hace un par de meses, en las que se observa que se comenzó a realizar en gradona algún tipo de rejilla (posiblemente sea la tapa de un canal de agua que canalice el agua a alguna bajante en otros puntos). Y fotografías de la empresa Sika (proveedor de materiales tales como siliconas, juntas y sobretodo tratamientos para el hormigón para impermeabilizar y tratar todas las superficies) durante el replanificado con pasta niveladora : *Imagen  /  *Imagen

NOTA (27 de Enero 2017) : 40.000 mil atléticos ya tienen elegida su localidad en el Nuevo estadio : *NoticiaClub

Fotografía 26 Enero 2017
FOTOGRAFÍA DE DPEJE

AMPLIAR


DETALLES DE LA OBRA (25 de Enero 2017) : Terminaciones de conducciones de cableado que irán a los tornos de acceso a grada media. Vigas de acero dispuestas alrededor del interior de hall de grada alta para ser colocadas, creemos que son para ser colocadas de forma perimetral al techo, desconocemos su función (están repartidas alrededor de todo el hall) : *Imagen  / *Imagen
- Elementos de unión de los anillos o incluso de la visera exterior. Elementos intermedios de separación del cableado del anillo inferior, a donde atarán las vigas flotantes que ahora están suspendidas en el anillo superior : *Imagen  /  *Imagen

NOTA (25 de Enero 2017) : Esta semana no izan nada. Están terminando de instalar unos separadores intermedios en el anillo inferior, donde atarán las columnas flotantes que actualmente cuelgan del superior. Hay acopio de material estructural de la visera y gran ritmo en interiores : Palcos VIP, halls de grada media con sus instalaciones de servicios y locales de restauración, revestimientos interiores, etc. Gran movimiento de topógrafos preparando las planimetrías de los trabajos en el exterior. Es la calma que precede a la tormenta que supondrá el izado del anillo inferior y el comienzo del montaje de la visera.
(Nota : Como aclaración, el segundo anillo (inferior, aún sobre grada) empujará hacia arriba al primer anillo (superior, en parte ya izado) y le dará su altura y pendiente definitiva. El anillo inferior es el encargado de sostener y colocar en la posición correcta en altura a todo el conjunto)

NOTA (25 de Enero 2017) : Fotografía aérea del 4 de Enero 2017 (anterior a la 1ª fase de izado) en la que ya se observaban los enormes huecos donde irán grandes grupos de escaleras que irán desde el exterior a la parte superior de la plataforma Oeste : *Imagen

Fotografías 25 Enero 2017
FOTOGRAFÍAS DE HORTACO

 AMPLIAR


Fotografías 20 Enero 2017
FOTOGRAFÍAS DEL @ATLETI

AMPLIAR


NOTA (18 de Enero 2017) : Otra perspectiva de la primera fase del izado del anillo superior de tracción del pasado día 16 de Enero : *Imagen

CURIOSIDAD (18 de Enero 2017) : Breve resumen de como se evacuará de la cubierta el agua de la lluvia (estas cuestiones las subiremos agrupadas periódicamente también al apartado "características") : *Aclaración

NOTA DESTACADA (18 de Enero 2017) : VÍDEO TIME-LAPSE de 1 minuto que ha publicado la constructora del estadio, FCC. Y noticia en su Web (el aforo que indican en la noticia no es el que será, recientemente hemos podido saber que finalmente rondará los 70 mil espectadores de aforo, a la espera que se haga oficial la cifra exacta) : *VÍDEO  /  *NoticiaFCC

NOTA DESTACADA (17 de Enero 2017) : VÍDEO TIME-LAPSE de 1 minuto que ha publicado el @Atleti, en el que muestra esta primera fase inicial del izado que se ha dado  : *VÍDEO

CURIOSIDAD (17 de Enero 2017) : Vista del campo desde la últimísima fila de la gradona, ahora y con cuando esté la cubierta completada, la línea visual superior será hasta aproximadamente la mitad de la grada media de enfrente : *Imagen


NOTA DESTACADA (16 de Enero 2017) : Ya se están instalando los puntales flotantes verticales de unión entre el anillo superior de tracción (ya con cierta altura, suspendido en el aire) y el anillo inferior de tracción (aún posado en grada). Más adelante colocarán también los puntales diagonales de unión : *Imagen  /  *Imagen  /  *Imagen

DETALLES DE LA OBRA (16 de Enero 2017) : Numerosas instalaciones en techos de halls y vestíbulos interiores. Sobre la "chapa" marcada en rojo está la grada, es la chapa aislante, luego meterán aislamiento acústico y pladur : *ImagenDetalle
- Llegada a la obra de elementos para la visera exterior de la cubierta. Y detalle de como se están poniendo los escalones (también en muchas zonas internas), anteriormente estaban hechas las escaleras, ahora ponen los escalones definitivos encima : *Imagen / *Imagen
Instalaciones para aseos de público general (instalaciones realizadas/realizándose para urinarios, inodoros, lavabos, lavamanos) : *Imagen
- Respiraderos de los garajes/zonas subterráneas, están repartidos por todo el estadio : *Imagen
- Detalle de como ya se observa el izado exteriormente y detalle los trabajos en plataforma exterior Oeste, donde también se observa mucho material para la visera exterior de la cubierta ya mencionada (a la izquierda en foto, fotos de Luigi1967) : *Imagen / *Imagen
- Otros detalles : *Imagen / *Imagen
- Otros aspectos a comentar : Se continúan realizando divisiones internas, en las fotos de hoy se observan algunas divisiones en zona de palcos, habrá sinfinidad de urinarios, están realizando acometidas de luz, agua (también observable en algunas fotografías de hoy). Ya tienen la instalación de aire acondicionado lista pero sobre todo en hall vip, en los demás no porque no cuentan con esos servicios. En zona exterior oeste (donde cortaron la losa), quedará una zona muy atractiva de entrada a tiendas y subida al estadio. Se han retirado en la parte más exterior Oeste, sobre el terreno, las escaleras antiguas.

NOTA (16 de Enero 2017) : Algunas noticias del izado por parte de prensa : Not1, Not2, Not3

NOTA (16 de Enero 2017) : Explicaciones importantes acerca del izado (Por parte de Whonatico, experto de NuevoEstadioAtleti, recomendable leer para entenderlo en mejor medida) : *ExplicaciónParte1  /  *Fotografías  /  *ExplicaciónParte2

Fotografías 16 Enero 2017
FOTOGRAFÍAS DE HORTACO, MANUEL, LUIGI1967, @AS y @ATLETI

AMPLIAR

AMPLIAR


Vídeo explicativo cubierta
PUBLICADO POR EL @ATLETI EL 15 DE ENERO 2016



Fotografías 15 Enero 2017
PUBLICADAS POR EL @ATLETI
(posiblemente realizadas a lo largo de la semana)

AMPLIAR


NOTA (13 de Enero 2017) : Nos han indicado que la semana próxima comienzan los movimientos de tierra en el exterior del estadio, alrededor de la parcela donde se sitúa el estadio.

NOTA (13 de Enero 2017) : Actualización en la web del @Atleti, en la que ofrecen información de la cubierta y del proceso de izado del doble anillo de tracción : *Imagen / *Texto1 / *Texto2
(Alojado también en el apartado "Características" de la web)
- Destacar esta parte, que es lo que está sucediendo en estos momentos y durante los próximos días en la obra : "En una primera etapa, en la que nos encontramos actualmente, el doble anillo de tracción se eleva hasta los diez metros de altura. Una vez alcanzada esa cota ya será posible anclar los puntales flotantes que, en la siguiente etapa del izado, ya a una altura cercana a la definitiva, permitirán unir los dos anillos interiores (superior e inferior). Posteriormente, se abordará la tercera y última fase en la que se alcanzará la cota máxima que oscilará entre 45 y 57 metros en función de la grada"

NOTA (12 de Enero 2017) : Fotografía de hoy. Continúa tensándose y ascendiendo una parte del doble anillo de tracción interior de cubierta (el superior de menor cableado) : *Fotografía

NOTA (11 de Enero 2017) : Comienzo de todo proceso en el cual se izará el doble anillo interior de tracción de la cubierta, y que se prolongará durante los próximos días. Por ahora, como prolegómeno, se han comenzado a tensar algunos cables radiales concretos y el anillo superior interior de tracción.
- Explicaciones/aclaraciones más específicas de lo observado : *Imagen
(NOTA : La panorámica realizada desde la gradona, es de una visita de Movistar el Nuevo estadio, en relación a la tecnología 4G)

NOTA (11 de Enero 2017) : Noticia acerca de la iluminación del Nuevo estadio : *Noticia

Fotografías 11 Enero 2017
FOTOGRAFÍAS DEL @ATLETI Y JAVIER

AMPLIAR




NOTA (6 de Enero 2017) : Más fotografías previas al izado del doble anillo de tracción (vía @CruzYOrtiz, también de varios dias antes de la fecha de esta nota) : *Fotos1 , *Fotos2 , *Fotos3

NOTA (6 de Enero 2017) : Todo listo (cables radiales tensores y todo el sistema hidráulico) para que en días próximos se ize el doble anillo interior de tracción de la cubierta del Nuevo Metropolitano (fotografías de hace ya algunos días) : *Foto1  /  *Foto2

DETALLES DE LA OBRA (3 de Enero 2017) : Comienza a ser visible y quedar abierta la galería exterior que dará paso a la gran zona subterránea de dependencias Oeste, con el avance de los trabajos de losa y demolición que se están realizando en la zona : *Imagen
- Muestras de los canalones rojos para la lluvia que llevará la cubierta y que son fabricados en Cádiz (ver nota del día 24 de Diciembre 2016), junto a las muestras de EFTE y teflón que llevan meses en la obra. Y acopio de vigas estructurales en el exterior, aparentemente para la visera de la cubierta : *Imagen  / *Imagen

NOTA (3 de Enero 2017) : Actualización en la web de la ingeniería con un breve resumen de los trabajos realizados en Noviembre 2016 : *Link

Fotografías 3 Enero 2017
FOTOGRAFÍAS DE LUIGI1967

AMPLIAR
Vídeo recopilatorio 2016

jueves, 1 de diciembre de 2016

Diciembre 2016

NOTA DESTACADA : Oficial el cambio de uso público a uso privado deportivo de la parcela del estadio (88.000 m2), teniendo luz verde ya para ser adquirida en propiedad por el @Atleti.

IMPORTANTE : La Comunidad de Madrid y Metro de Madrid revelan que la estación de Metro junto al estadio será renombrada, pasando a denominarse oficialmente estación "ESTADIO METROPOLITANO" a partir del 1 de Agosto de 2017. Link de los Comunicados de CAM/Metro y noticias al respecto : *ComunicadoCAM, *ComunicadoMetro, *Not1, *Not2

NOTA DESTACADA : Según diario "As" el izado del doble anillo de tracción va a dar comienzo finalmente el 9 ó 10 de Enero, y los accesos también darán comienzo en dicho mes : *Noticia


NUEVAS FOTOGRAFÍAS A POCOS DÍAS DEL IZADO DEL
ANILLO INTERIOR DE TRACCIÓN DE LA CUBIERTA
Nuevo avatar que tenemos en Redes dentro de los cambios que iremos realizando: Imagen

COMUNICADO DE NUEVOESTADIOATLETI: PARTE1 / PARTE2
Web del antiguo Metropolitano, que lleva un veterano seguidor Atlético : WEB
En el apartado "Documentos Históricos" de nuestra web, también tiene su sección.

EL @Atleti HA REVELADO EL NOMBRE DEL NUEVO ESTADIO:
Estadio "Wanda Metropolitano"

NUEVO REPORTAJE AÉREO PUBLICADO POR EL @Atleti
(Recomendable leer los detalles de la obra observados)

VÍDEO EXPLICATIVO DE LOS ARQUITECTOS CYO
(Grabado hace semanas y publicado ahora por Museo ICO de Madrid, insertado abajo en la entrada)


ZONA NUEVO ESTADIO (5 de Diciembre 2016) : Ampliado este apartado de la web con un nuevo reportaje aéreo del estadio publicado por el @Atleti

(Se pueden poner en pantalla completa y pasarlas con los cursores. Por Nuevoestadioatleti)


**  DICIEMBRE 2016  **
(Muy recomendable no dejar sin leer nada de las entradas)

NOTA (24 de Diciembre 2016) : Noticia que amplia la información de la nota del día 21, acerca de los canalones para la lluvia de la cubierta : *Noticia

NOTA (23 de Diciembre 2016) : En estos días han habido diversas y controvertidas noticias acerca de la NO aprobación por parte de la Comunidad al expediente del cambio de uso público a uso privado de la parcela del estadio para ser adquirida en propiedad por parte del @Atleti. Ha sido un auténtico mareo de noticias, con batalla de partidos políticos de por medio. En resumen, a día de hoy las cosas están como estaban, el Ayuntamiento al parecer ha subsanado el error que contenía el informe que mandó a la CAM y el expediente ha sido aprobado en un Pleno extraordinario, y teóricamente la CAM dará el visto bueno al cambio de uso antes del 31 de Diciembre para poder ser adquirida en propiedad la parcela del estadio por parte del @Atleti (no enlazamos noticias, porque cada medio hace su juego político según sus intereses, algo en nuestra web no vamos a dar cabida).

NOTA (21 de Diciembre 2016) : Preciosa fotografía desde el helipuerto de Torre Picasso (Por Alberto Domiguez, @veodelejos) : *Imagen

NOTA (21 de Diciembre 2016) : Interesante información encontrada : *Imagen

NOTA (19 de Diciembre 2016) : Noticia del Club con declaraciones de un socio de "Schlaich bergermann partner", compañía alemana implicada en la construcción de la cubierta del Nuevo estadio : *NoticiaClub

NOTA (17 de Diciembre 2016) : Panorámicas (Por Luigi1967) y fotografías desde el aeropuerto (Por CelticGal) : *Imagen / *Imagen

NOTA (16 de Diciembre 2016) : Aclaraciones previas al izado del doble anillo interior de tracción, que se dará en próximos días (por Whonatico) : *Imagen  /  *Imagen

DETALLES DE LA OBRA (15 de Diciembre 2016) : Fotografía en la que se aprecian los gatos hidraúlicos con los que tirarán de los cables para el izado, son las estructuras mecánicas rojas alargadas en forma de cruz. Las cajas de conexiones son los cubos rojos que ya llevan meses instalados (Fagioli es la empresa que realizará el izado: Web) : *Imagen
- Detalle de la notoria diferencia en la fachada con el tratamiento que se le está realizando, observable en algunas fotografías incluso pese a la lluvia y lejanía : *Imagen  /  *Imagen
- Continúa el trabajo de saneamiento en el borde exterior de la gradona, y ahora parece que se realiza un trabajo de enfoscado. Se continúa trabajando en cortes de losa en el exterior de zona Oeste, observándose ya la retirada de losa en forma rectángular alternativamente de los futuros grupos de escaleras (Ver detalles de la obra del día 6 de Diciembre, con las fotografías aéreas, ya se observaba como va a quedar ese perfilado) : *Imagen /  *Imagen
- Se está solucionando un desperfecto antiguo en el ramal sur : *Imagen

Fotografías 14 y 15 Diciembre 2016
FOTOGRAFÍAS DE TETUÁN, @CRUZYORTIZ y @ATLETI

15 de Diciembre, Tetuán
AMPLIAR
14 de Diciembre, @CruzyOrtiz y @Atleti
AMPLIAR




NOTA (11 de Diciembre 2016) : Interesantes noticias en que se dan algunos detalles económicos referidos al nombre del estadio, entre otras referencias : Noticia1, Noticia2

NOTA (9 de Diciembre 2016) : Vídeo del acto del anuncio del Nombre oficial del Nuevo estadio (y cambio en el escudo) : *VÍDEO (40 min apróx.) (Por ahora en el facebook del @Atleti, si se tiene en mejor calidad se cambiará el enlace)

NOTA (9 de Diciembre 2016) : Noticias del @Atleti : NotClub1, NotClub2, NotClub3, NotClub4NotClub5, NotClub6

Vídeos 9 Diciembre 2016
Publicados por el @Atleti con motivo del anuncio del nombre del Nuevo estadio


Evolución del escudo, que sin duda será una seña importante de la nueva era en el Nuevo estadio



NOTA (8 de Diciembre 2016) : Fotografía desde el Parque Juan Carlos I (realizada por Poti) y Fotografía interior realizada desde un extremo de la gradona, días antes de las aéreas del día 3 Dic (realizada por CyO) : *Foto1 / *Foto2

NOTA (6 de Diciembre 2016) : Desde la prensa se apunta a que este Viernes 9 de Diciembre el Club anunciará el nombre oficial que tendrá el Nuevo estadio.

DETALLES DE LA OBRA (6 de Diciembre 2016) : Parece que se ha tabicado interiormente la estructura del tercer vídeo-marcador. Y detalle del corte de losa que se trató en la web recientemente (nota del 1 Dic), en el que parece que se está dejando fuera los antiguos accesos de escaleras a la gran zona interior, y como los tragaluces finalmente los dejaron en pequeños "cuadrados", por ahora (Ver apartado "Planos y secciones" de la web, para ver escaleras y tragaluces en planos de cotas subterráneas, imágenes 10, 11, 12 y 13) : *Imagen / *Imagen
- Detalle importante observado : Delimitación exacta en los trabajos de la zona Oeste, que hace indicar y confirmaría que parte del diseño general exterior de esta gran zona de dependencias y entrada al estadio será como aparecía en el vídeo de Philips. Tres grandes grupos de escaleras superiores y una amplia galería paralela de acceso a dependencias internas, además de la coincidencia en el rediseño de los tragaluces : *Imagen
- Detalle de 2 grupos de escaleras observadas en dos orificios de la zona Oeste y una teoría de su más que posible explicación : *Imagen
- Trabajos de suavizado del "hormigón visto" interiormente (siempre a la espera de ver que acabados, texturas y detalles (serigrafías, señalizaciones, marcas corporativas...) se harán en próximos meses) : *Imagen
- Detalle importante observado : Confirmado el comienzo y avance del tratamiento del "hormigón visto" de la fachada, para su suavizado de textura y mejora estética, y que ha empezado por el lateral Este : *Imagen / *Imagen
- Terminación/remate de un sistema de ventilación subterráneo en esta zona Sur proviniente de los parkings subterráneos (también se dio en la misma zona del Norte recientemente) : *Imagen
- Detalle del despliegue de cableado en el fondo Norte y una breve explicación acerca de los cables radiales tensores : *Imagen / *Imagen
- Detalle de la limpieza que tiene lugar en el borde exterior de la gradona: *Imagen

NOTA (5 de Diciembre 2016) : Nuevo reportaje aéreo del @Atleti, en el que esencialmente muestran los preparativos antes del izado del doble anillo de tracción interior de la cubierta, que se dará en pocas semanas. También recuerdan varios datos:
- El anillo de tracción, una vez izado, se cubrirá con membranas de fibra vídrio y politetrafluoroetileno (no confundir con la cubierta en sí).
- La cubierta se elevará a una altura máxima de 57 metros sobre el terreno de juego.
- La cubierta tendrá una superfie total de 46.500 metros cuadrados, y tendrá unas dimensiones de 286 metros entre el Fondo Norte y Sur, y de 248 metros entre el Lateral Este y Oeste.

Fotografías aéreas 5 Diciembre 2016
FOTOGRAFÍAS DEL @Atleti
Realizadas el día 2-3 de Diciembre apróx.

AMPLIAR

AMPLIAR



NOTA (5 de Diciembre 2016) : Subido otro documento junto a la última actualización de hace 2 semanas en el apartado "Accesos nuevo estadio". Se trata de información que publicó el Ayuntamiento respecto al programa de aparcamientos disuasorios, en el que entre otras cosas vienen el número de plazas de los tres aparcamientos a construir para el estadio. Algunas imágenes y datos pueden resultar muy antiguos, pero parece claro que cuando se pongan en marcha los proyectos deben tenerlos casi redactados, así como todas las cuestiones técnicas. Por ejemplo, el plano del Parking Sur no variará apenas del que luego realmente se haga : *PDF  /  *ImagenParkingSur

NOTA (2 de Diciembre 2016) : Noticia en la que indican que la mejora de accesos desde M-40 comienza en Enero : *Noticia

Fotografías 2 Diciembre 2016

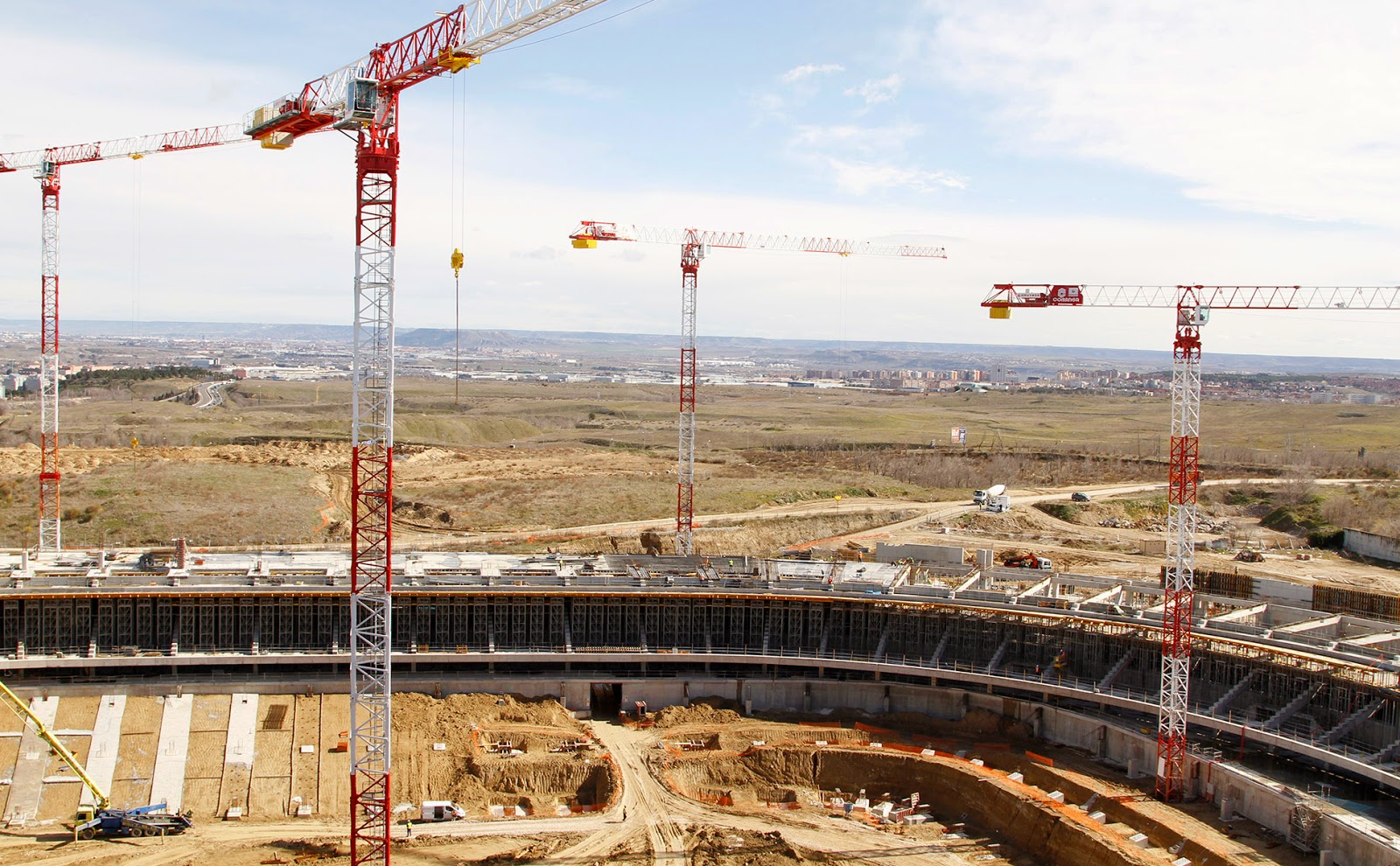

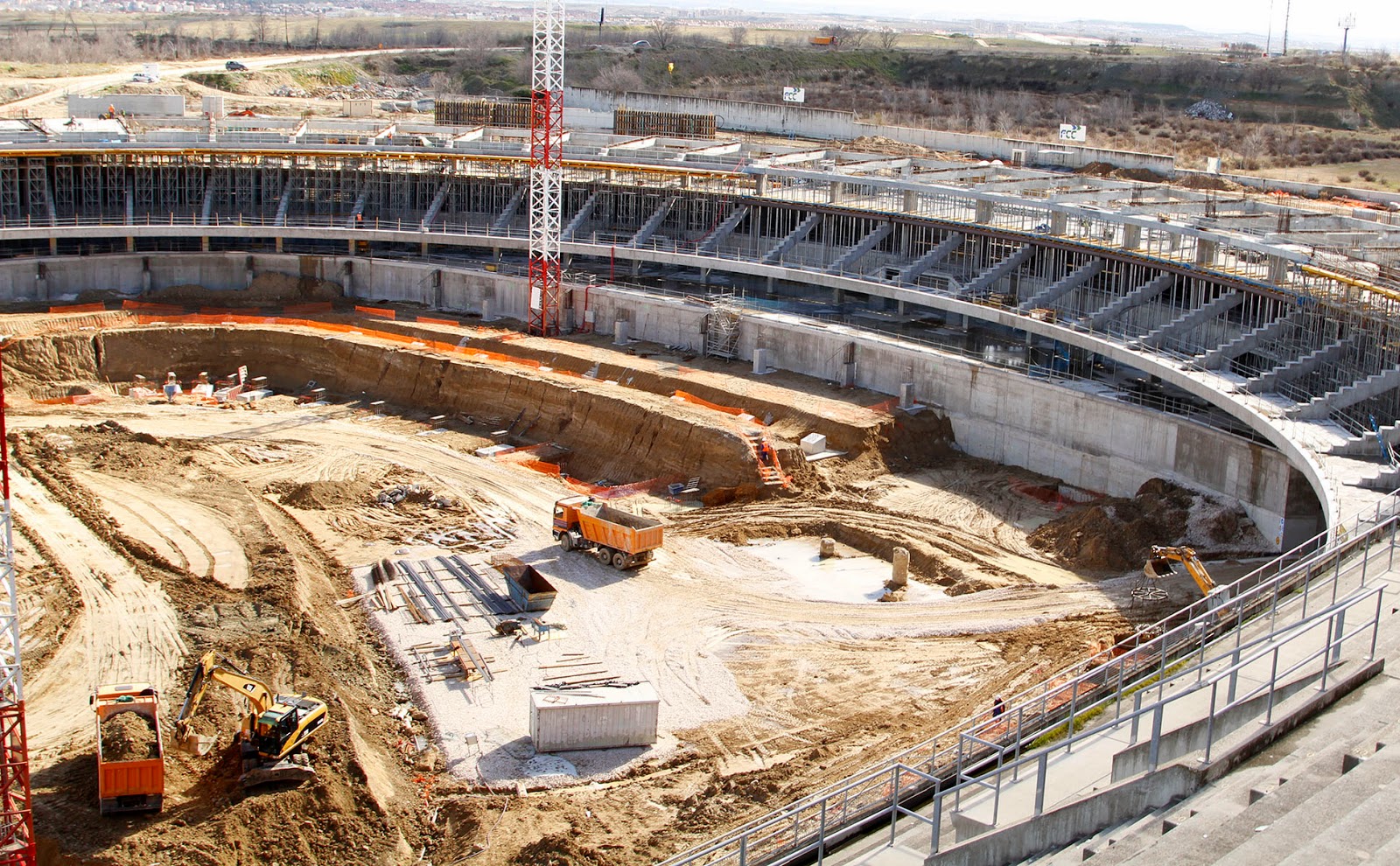

FOTOGRAFÍAS DE LUIGI1967

AMPLIAR  /  AMPLIAR



NOTA (1 de Diciembre 2016) : Hoy los arquitectos dieron una conferencia explicativa del estadio. El museo ICO de Madrid ha publicado un vídeo realizado hace bastantes semanas, por lo que no añade practicamente nada nuevo al seguimiento actual, pero siempre es interesante este tipo de vídeos para el público general en el que los arquitectos tratan de dar su idea del estadio. Noticias que han salido al respecto de la conferencia : *Not1, *Noti2, *Not3

Vídeo 1 Diciembre 2016
Vídeo de CyO, publicado por el MUSEO ICO




NOTA (1 de Diciembre 2016) : Fotografía de las placas de anclaje de parte del doble anillo de tracción interior (y que hacen de pasacables) que se llevan semanas instalando : *Imagen

DETALLES DE LA OBRA (1 de Diciembre 2016) : Comienzo de disposición de los grandes cables tensores desde la parte superior del anillo de compresión hacia el interior (hasta ahora se habían colocado los que iban desde la parte inferior del anillo de compresión, que en teoría se habrán completado, y alguno sólo muy puntual de forma muy reciente desde la parte superior, pero ahora ya se disponen de forma continua) (No parece que vaya a prologarse mucho en el tiempo esta nueva disposición de cables, nos han indicado que a mediados de Diciembre apróx. se izará el doble anillo de tracción interior) : *Imagen1 / *Imagen2 (Foto-Ejemplo de los cables inferiores, foto 2 de Nov.)
- Nuevos trabajos de corte de losas en la parte perimetral exterior de la gran zona interior Oeste, donde irán muchas dependencias interiores del Estadio : *Imagen

Fotografías 1 Diciembre 2016
FOTOGRAFÍAS DE LUIGI1967 Y THSL

AMPLIAR (Realizadas el 30 de Noviembre)

AMPLIAR
 AMPLIAR (Realizadas el 29 de Noviembre)
